    環氧地坪漆施工工藝圖文流程

    發布時間:2020-04-24 07:21:14 來源:東莞地坪漆網
    環氧地坪施工基層要求
          基層施工前應鋪設防水膠布做防潮處理(材質為PE或PVC);地面砼結構強度達到C25以上;原漿壓光,收面時不得撒布水泥粉,否則會因表面太致密及堅硬,影響接著力;環氧地面施工前基材砼養護須達到28天并充分干燥;含水率在8%以下,方可鋪設環氧樹脂材料。(塑料膜鋪在地上檢查)

    一.環氧地坪施工準備工具

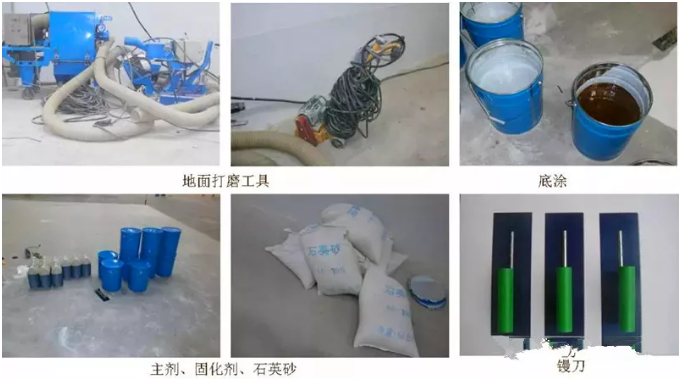

    地面打磨工具、底涂、主劑、固化劑、石英砂、鏝刀
    產品施工工具
    二.環氧地坪施工工藝

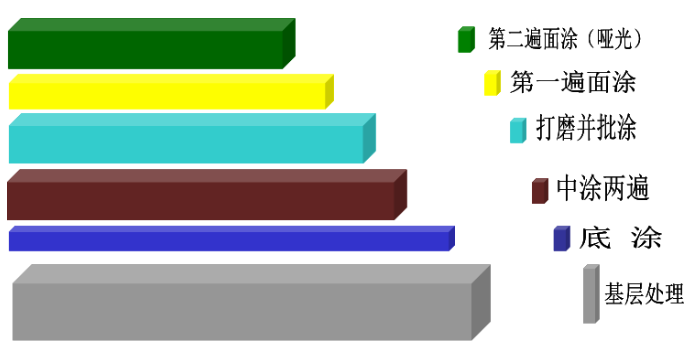

    施工分層效果圖
    1.基層處理

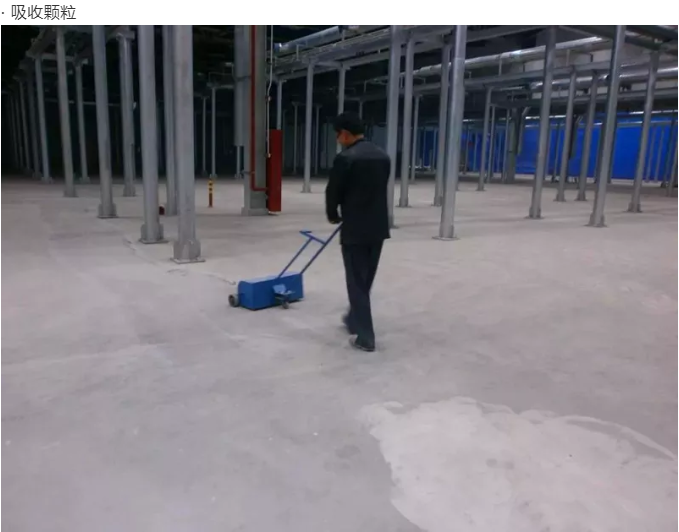

    把地面的雜質研磨清除,并將混凝土表面粗糙化。當施工場地較開闊時可用拋丸機施工。優點為打磨紋路深,施工速度快,揚塵小。

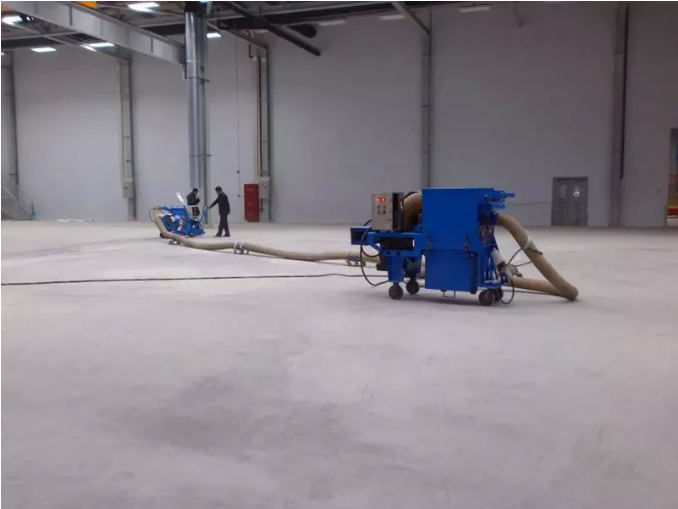

    拋丸機

    雜質收集

    刨制完成后地面效果

    房間尺寸較小或遇到柱腳墻根拋丸機無法作業時,可采用銑刨機對砼基層進行處理;銑刨機缺點為銑刨時灰塵較大,銑刨紋路較淺。

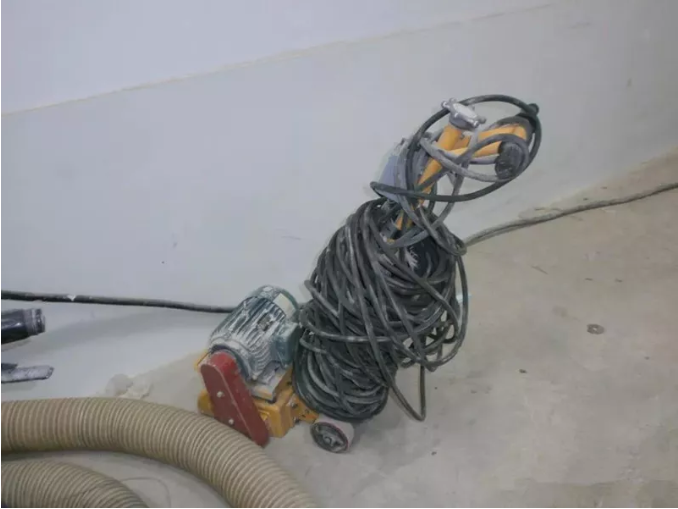

    a.銑刨機實物如下圖所示

    銑刨機

    三.底涂

    1.將底涂用鏝刀均勻涂布于素地上,依據不同的天氣狀況底涂干燥時間一般為4~8小時,檢視底涂涂布情況,如有被基材完全吸收的情況可重復涂布,厚度約0.15mm厚。
    底涂操作方法示意圖

     四.中涂

    1.將中涂A/B劑即環氧主料及固化劑依比例均勻混合后,加入1.5倍量的6號石英砂攪拌均勻,用鋸齒鏝刀均勻鋪設于底涂上,厚度約1mm厚。根據地面平整度可適當調整石英砂目數(顆粒大?。?。

    2.中涂材料加工,兩遍中涂接茬;
    中涂加工1

    中涂施工涂覆2
    五.打磨并批涂
    1.待中涂完全干燥后進行打磨處理?;纳闲×芽p、地面上裂損處可用環氧樹脂批覆,得一完整平滑的表面后方可施工面涂。
    中涂固化后打磨
    六.面涂
    1.將面涂A/B劑依配比均勻混合后,以輥子涂布,涂布時采“十”字交叉法令涂料均勻分布。采用專用滾筒刷涂樹脂。第一次面涂完成干燥后,同法施工第二次面涂,48小時后人員方可進入,七天后,重機械方可進入,厚度約1mm厚。

    2.使用面涂輥子,均勻滾涂

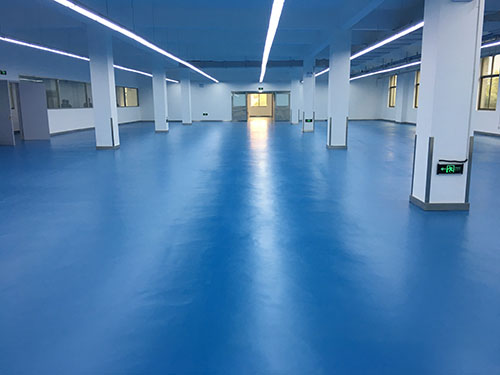

    環氧地坪漆施工效果完成圖
